很多实验室采购环境试验设备后,频繁遭遇机组故障、温湿度不准、投产延期,大半问题都源于进场安装与交机验收粗放疏漏。作为环境可靠性试验设备专业厂商,泰美科建立全流程标准化交机体系:前期场地勘测、进场规范安装、逐项整机调试、现场实操培训、完工闭环验收,用标准化落地管控,规避后期使用隐患,助力客户设备快速投产、长期稳定运行。
一、安装条件
设备安装前,泰美科工程师将依据安装规格表完成现场确认:

电源配置:按规格匹配保护开关,确保供电安全可靠;
水路要求:加湿纯水水压0.1~0.2MPa,排水管耐腐蚀、长度≤5米、坡度≥1;

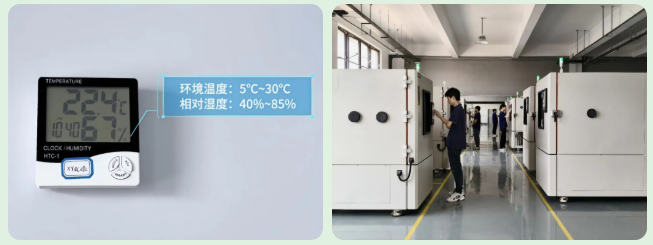

环境条件:现场温度5℃~30℃、相对湿度40%~85%,为设备提供稳定运行环境。
二、开箱核验

设备到场后按标准流程验收:
检查外观、控制器屏幕、观察窗玻璃无磕碰破损;
核对说明书、校正报告、合格证、保修卡、附件清单等全套资料;
清点置物架、进排水管、钥匙、硅胶塞等标准配件;
检查箱体内部无划伤、元器件无松动。
三、定位固定

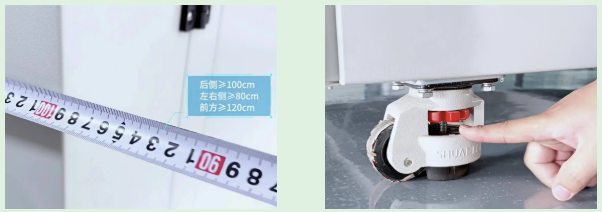

设备就位需预留充足维护空间:后侧≥100cm、左右≥80cm、操作侧≥120cm。通过四角脚轮调平并锁紧,使用水平仪复测水平度,确保运行无振动、无位移。
四、水电对接
·电源接线:确认断电后规范接入,检测三相线电压380V±10%、相线与零线电压220V±10%电压(根据客户现场判断);
·漏电保护:送电后测试漏电保护功能,确认缺相保护正常;
·水路连接:进水密封无渗漏,排水顺畅无堵塞,自动/手动补水系统调试到位。
五、结构说明

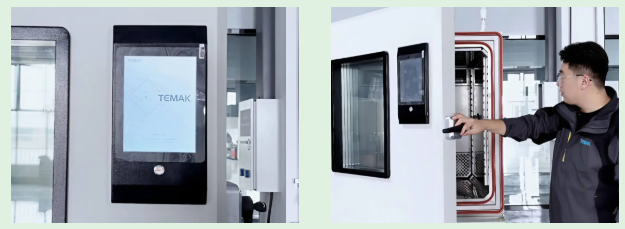

泰美科恒温恒湿试验箱功能分区清晰,便于操作与维护:
测试区:搭载高精度温湿度传感器,配置双侧测试孔与隔热硅胶塞;
安全系统:三色运行灯、急停开关、超温保护、多重安全防护;
制冷/加湿/电路:模块化布局,维护便捷、运行稳定;
通讯接口:支持多协议对接,适配智能实验室管理。
六、调试验收
空载开机2~4小时,观察压缩机、风机、控制系统启停状态;
分别设置高温、低温、湿热等常用程序,设备自主循环运行,排查异响、漏液、温控异常;
七、操作培训
1.基础操作
定值试验、程式编辑、分段程序储存设置;
温湿度参数、定时、报警阈值设置;
2.日常保养
每周更换湿球纱布、定期更换加湿纯水;
冷凝器除尘、水箱排污、缺水、超温报警等故障处理;
3.售后说明
质保期限、报修联系方式、定期保养建议等;
八、验收签字
交机资料填写,客户验收签字,整套交机流程闭环,正式移交使用。
一台稳定耐用的环境试验箱,优质硬件是底气,标准化交机是保障。泰美科从勘测到验收全链条落地交付标准,不简化流程、不省略工序,用精细化服务,为各行各业实验室可靠性测试保驾护航。
